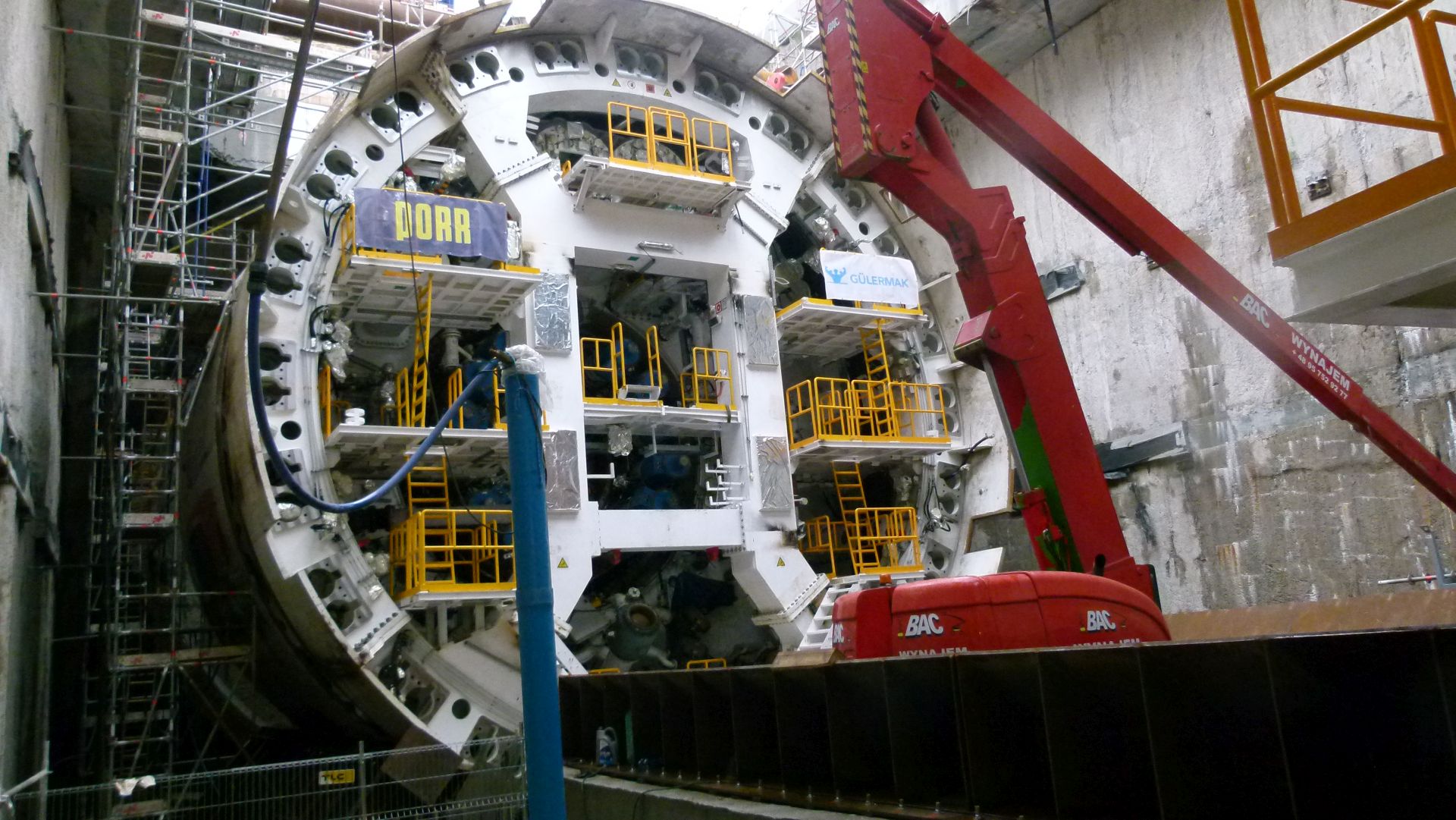

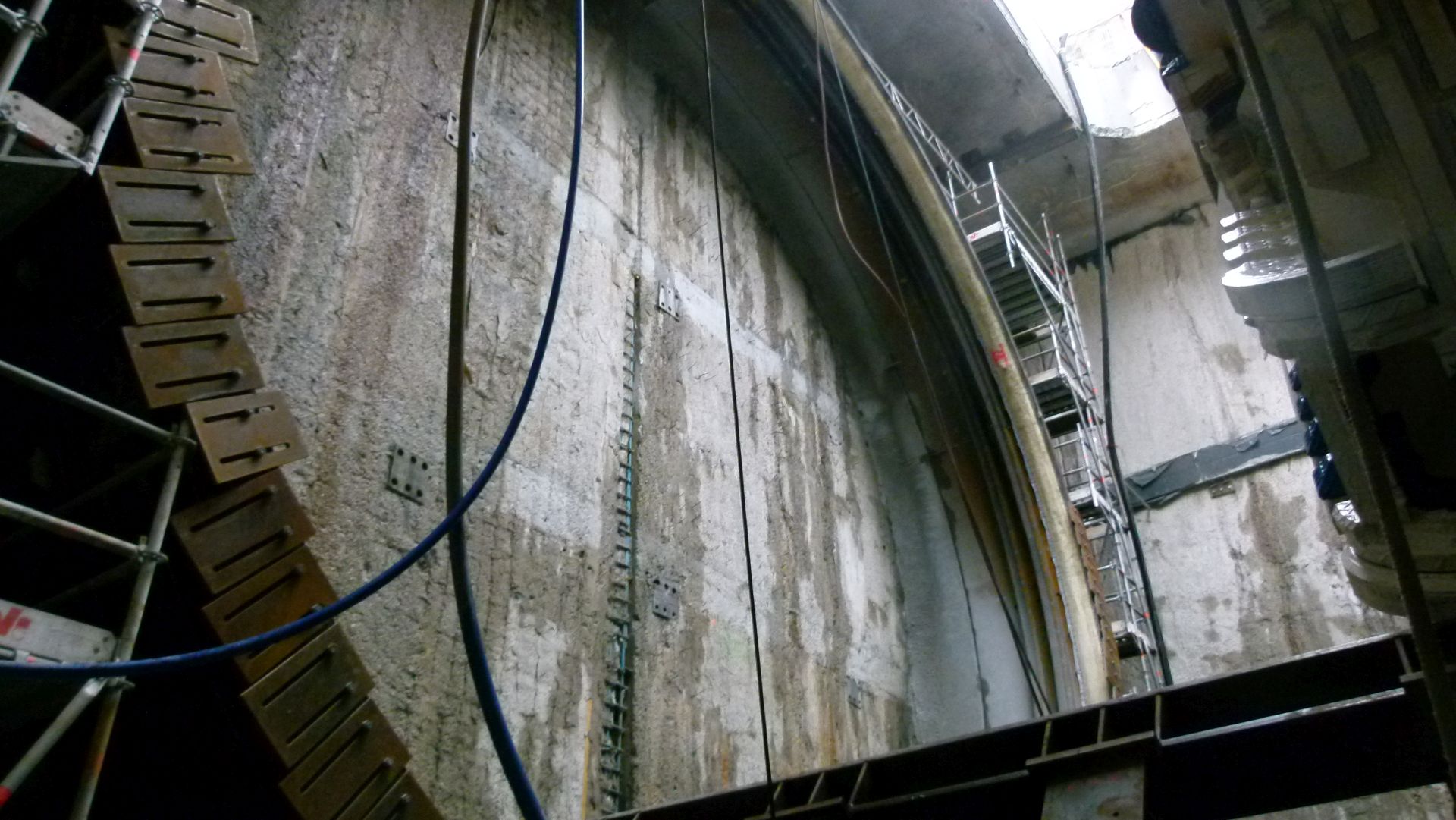

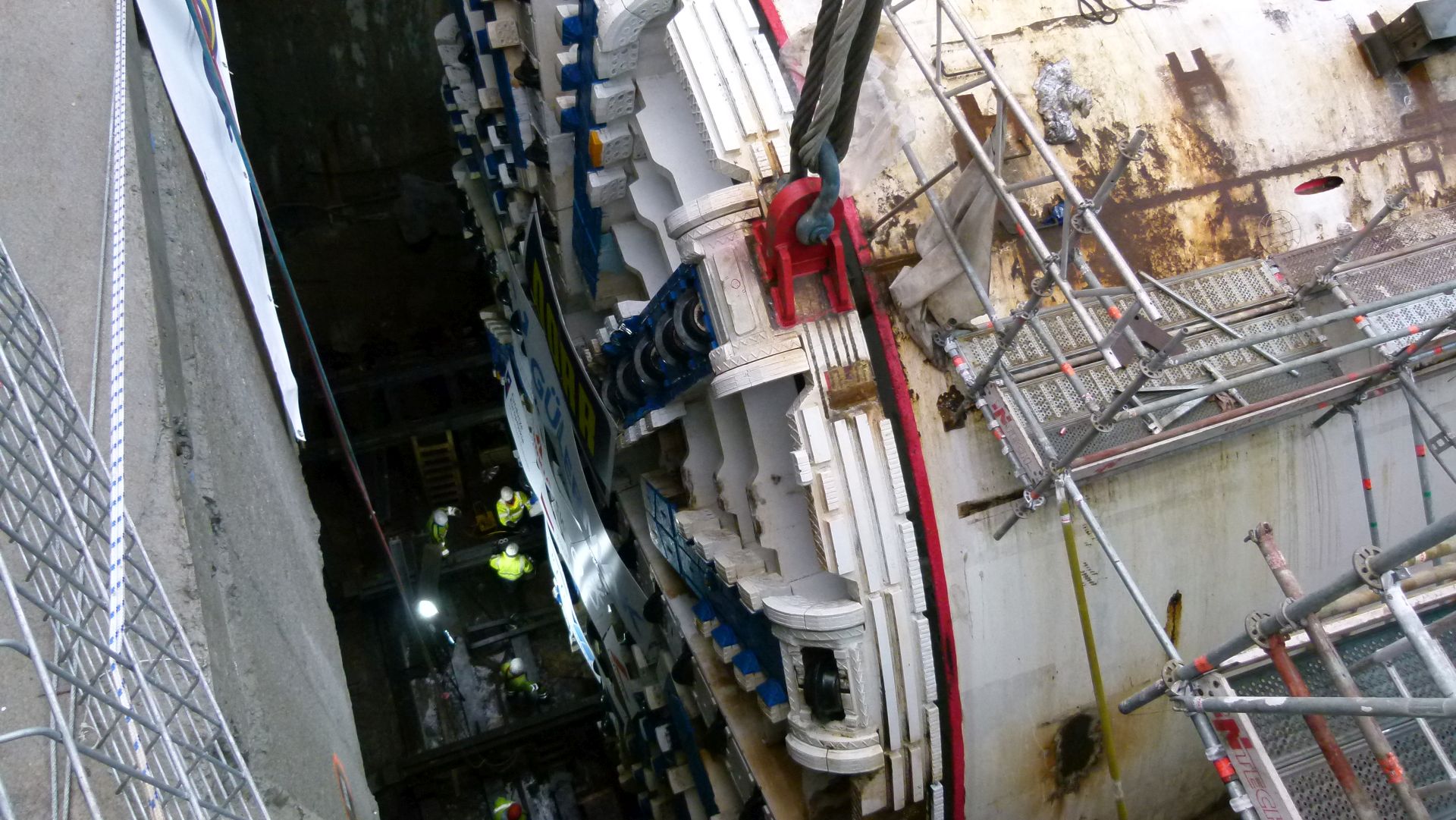

Głowica tnąca (jeden z elementów maszyny TBM) została opuszczona i zamontowana na czole tarczy TBM, w komorze startowej. To jedno z ważniejszych zadań, jakie w ubiegłym tygodniu wykonano na wyspie Uznam. Montaż „wielkiego kreta” cały czas odbywa się w szybie startowym oraz na placu budowy tuż przy nim. Zgodnie z harmonogramem maszyna ma być złożona do końca lutego.
Równolegle odbywa się odwadnianie komory startowej oraz uszczelnianie ścian szczelinowych. W zeszłym tygodniu wykonywano tam również słupy i belki jezdne dla toru suwnicy, do opuszczania segmentów obudowy do szybu.

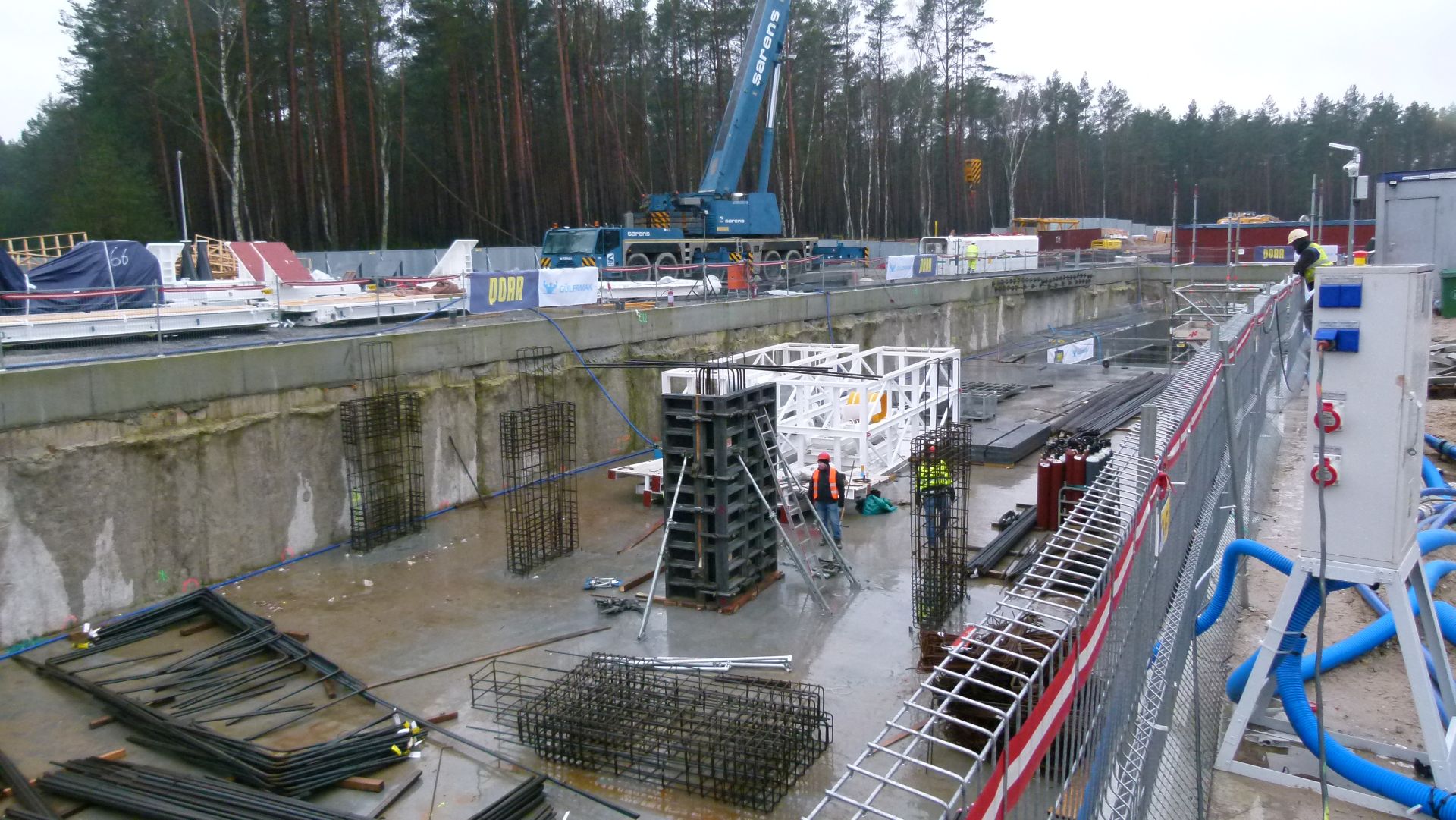

Prace związane z odwadnianiem wykopu prowadzone są także w obrębie rampy i tunelu wykonywanego metodą stropową – w segmentach od pierwszego do jedenastego. Trwa szalowanie i betonowanie rozpór stałych w segmentach S5 oraz S7, w miejscach przerw technologicznych. Odbywa się także demontaż stanowiska do opuszczania bram TBM w segmencie S11.
Kontynuowany jest montaż zakładu STP, w którym oczyszczana będzie płuczka wiertnicza. Prowadzone są roboty instalacyjne – instalacje elektryczne, teletechniczne, sterownicze, wodociągowe, kanalizacyjne oraz orurowywanie. Do trafostacji STP i rozdzielnic STP wyprowadzane są kable. Trwa montaż estakady i rurociągów technologicznych między STP i TBM. Aby przygotować teren dla urobku – utwardzany plac, przy stacji STP układane są geomembrany, i kruszywo. Powstają dodatkowe fundamenty dla urządzeń peryferyjnych STP (przenośnik taśmowy).
W zakładzie prefabrykacji nieustannie trwa produkcja segmentów obudowy tunelu. Wyprodukowane elementy są przewożone i składowane na placu magazynowym.
Sieć uzbrojenie terenu jest przebudowywana i budowana. Trwają prace wykończeniowe przy zbiorniku retencyjnym R1. W ubiegłym tygodniu wykonano opaskę zbiornika. Trwa również budowa kanalizacji tłocznej od zbiornika do studzienki w ul. Steyera. Przebudowywana jest sieć teletechniczna ORANGE.
Na bieżąco odbywają się prace związane z zagospodarowaniem placu budowy. W ubiegłym tygodniu montowano oświetlenie placu do składowania elementów obudowy. Układano też sieci tymczasowe do obsługi stacji STP.
Z kolei na wyspie Wolin prowadzone są prace m. in. w komorze odbiorczej: trwa jej odwadnianie, wykop do poziomu stropu górnego, niwelacja dna, czyszczenie zamków w ścianach szczelinowych dla połączenia z płytą stropu górnego, uszczelnianie styków ścian szczelinowych oraz wyrównywanie i mycie ścian szczelinowych. Wylewany jest beton podkładowy pod strop górny. Trwa deskowanie i zbrojenie stropu górnego.
W segmentach rampy od pierwszego do szesnastego odbywa się odwadnianie wykopu i wykonywanie przesłony jet-grouting. Na odcinku między R14 a R16 montowane są inklinometry. Czyszczone są zamki w ścianach szczelinowych, potrzebne do połączenia z płyta denną segmentu R4. Trwa niwelacja dna wykopu segmentu R3.
Trwają dostawy płyt ażurowych, które będę potrzebne do budowy zbiornika R6. Zaś na terenie bazy ENERGOPOLU wiercone są piezometry.
